官宣!国家发改委批复西安市城市轨道交通第三期建设规划(2018-2024年)
来源: | 作者:leadhang | 发布时间: 2019-07-04 | 1144 次浏览 | 分享到:


国家发展改革委关于西安市城市轨道交通第三期建设规划(2018-2024年)的批复

发改基础〔2019〕1049号


陕西省发展改革委:


  你委《关于请审定〈西安市城市轨道交通建设规划(2018-2024年)〉的请示》(陕发改基础〔2018〕463号)、《关于调整西安市城市轨道交通建设规划(2018-2024年)规模及建设年限的请示》(陕发改基础〔2018〕1496号)收悉。经研究并商住房城乡建设部,现批复如下。


  一、为支持国家及区域发展战略,推进西咸一体化进程,支撑大西安都市圈发展,完善城市综合交通体系,优化综合交通枢纽衔接,原则同意西安市城市轨道交通第三期建设规划,建设1号线三期、2号线二期、8号线、10号线一期、14号线、15号线一期、16号线一期等7个项目,规划期为2019-2024年。


  二、在规划实施过程中,要按照现代、安全、高效、绿色、经济的原则,统筹城市开发进程、建设条件及财力情况,量力而行、有序推进项目建设。


  三、加强城市轨道交通与综合交通系统的衔接,进一步优化换乘衔接与完善综合交通一体化。优化城市轨道交通线网换乘衔接、运能匹配以及车辆基地、控制中心等资源共享方案。做好城市轨道交通与铁路、机场等对外交通衔接和轨道交通站点公交配套。落实建设用地,节约和集约利用土地,发挥土地增值效益,促进城市轨道交通可持续发展。


  四、严格按照批准的建设规划和权限审批(核准)项目,基本建设方案不得随意变更。审批(核准)前应委托有资质的第三方机构开展项目评估,建立公示和信息公开制度。项目批复文件抄送我委,并按要求及时报送项目建设进展等情况。按照国家相关法律法规和规章要求,规范招标投标行为。


  五、切实防范地方政府债务风险。严格按规划批复要求落实地方财政出资,并分年度纳入地方财政预算支出计划,具备条件后方可启动项目建设。建立持续稳定的建设资金保障机制,项目筹资模式、资金来源不得随意调整,严禁以债务性资金代替财政资金,严格落实融资资金偿还来源,严禁通过融资平台公司或以PPP等名义违规变相举债。我委将会同有关方面对项目资金落实情况开展专项检查等。


  六、切实保障轨道交通工程质量和运营安全。强化工程质量和施工安全管理,认真吸取“问题电缆”事件教训,严格按照《关于西安地铁“问题电缆”事件调查处理情况及其教训的通报》(国办发〔2017〕56号)有关要求,严把材料质量关,加强项目建设的全过程管理和监督。在运营阶段,轨道交通运营企业要加强运营安全管理,建立健全相关制度,做好城市轨道交通人才队伍培养和储备。


  七、请你委会同有关部门加强建设过程中监督检查,并依据相关规定做好项目后评价和竣工验收等有关工作,发现违规行为及时处置,遇有重大问题及时向我委报告。


  附件:西安市城市轨道交通第三期建设规划(2019-2024年)


国家发展改革委

2019年6月12日


附件

西安市城市轨道交通第三期建设规划(2019-2024 年)


一、线网规划


关中城市群都市区城市轨道交通远景线网总长约 986 公里,远期轨道交通占公共交通出行量比例为 60%。


二、建设规划


(一)建设方案


建设 1 号线三期、2 号线二期、8 号线、10 号线一期、14 号线、15 号线一期、16 号线一期等 7 个项目,总长 150 公里。项目建成后,形成 12 条线路运营、总长 423 公里的轨道网。


1 号线三期工程自秦都站至森林公园站,线路长 10.5 公里,设车站 7 座,投资 70.09 亿元,项目建设工期为 5 年。


2 号线二期工程北段自草滩北站至北客站、南段自韦曲南站至常宁站,线路长 7 公里,设车站 4 座,投资 42.89 亿元,项目建设工期为 4 年。


8 号线工程为环线工程,线路长 50 公里,设车站 35 座,投资 382.86亿元,项目建设工期为 7 年。


10 号线一期工程自杨家庄站至水景公园站,线路长 34.6 公里,设车站 15 座,投资 176.60 亿元,项目建设工期为 6 年。


14 号线工程自北客站至贺韶村站,线路长 13.8 公里,设车站 8座,投资 83.15 亿元,项目建设工期为 3 年。


15 号线一期工程自细柳站至韩家湾站,线路长 19 公里,设车站 11 座,投资 124.36 亿元,项目建设工期为 5 年。


16 号线一期工程自沣东小镇站至能源三路站,线路长 15.1 公里,设车站 8 座,投资 88.57 亿元,项目建设工期为 5 年。


(二)主要技术标准


1 号线工程三期、2 号线二期等延伸线路均与原线路设计标准一致,采用 B 型车;10 号线一期、14 号线、16 号线等新建线路研究采用 B 型车;8 号线、15 号线一期等新建线路研究采用 A 型车。在规划实施阶段,进一步优化车型、速度等主要技术标准和运营组织方案。


(三)资金安排


近期建设项目总投资为968.5亿元,其中资本金占40%,计387.4亿元,由西安市和咸阳市财政资金承担;资本金以外的资金以银行贷款为主,并辅以多元化融资模式。


(四)实施保障


近期建设项目由西安市和咸阳市政府分别组织实施,制定相关政策并安排专项资金用于保证建设和保障正常运营,结合城市开发进程,把握节奏、稳步推进项目建设,确保工程质量和安全。在规划实施过程中,注重优化综合交通衔接,提高公共交通整体效率和吸引力。统筹协调城市轨道交通建设与周边生态、环境以及建设工程的关系,有序推动项目实施。深化近期建设项目前期工作,优化车辆基地布局,控制好建设用地,做好资源共享。高度重视网络化运营人次培训和储备,积极探索多元化投融资模式,做好资源开发和经营工作,保障城市轨道交通可持续发展。

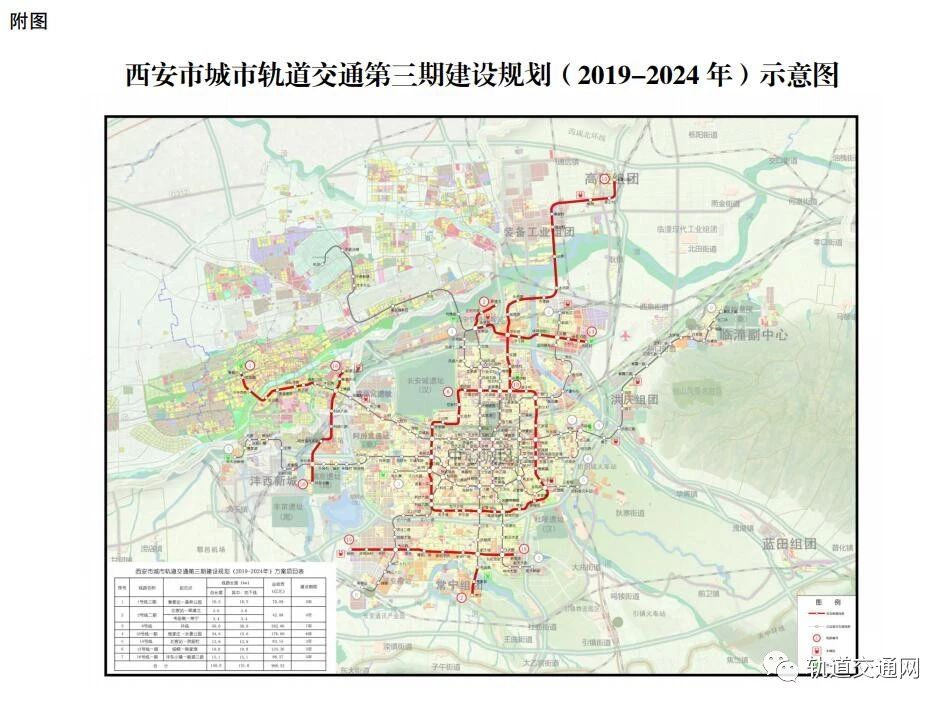

附图:西安市城市轨道交通第三期建设规划(2019-2024 年)示意图



◆版权声明:我们尊重原创,也注重分享。有部分内容来自互联网,版权归原作者所有,仅供学习参考之用,禁止用于商业用途,如无意中侵犯了哪个媒体、公司 、企业或个人等的知识产权,请联系删除,本公众平台将不承担任何责任。
